上海电建一公司涉外越南项目年内力争双投
2008年11月7日

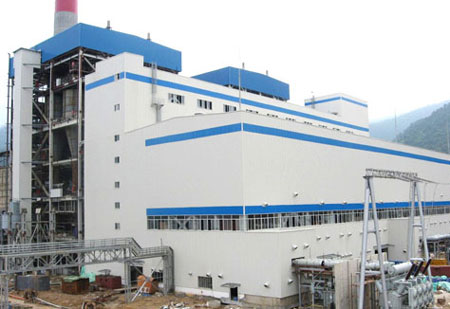

  上海电建一公司越南山洞电厂项目按照既定目标,年内完成2台机组1投1发,即#1机组移交;#2机组并网发电。

  现在已经进入第四季度,时间对我们来说越来越紧了,而面对的安装工作和需要完善的消缺工作依然有许多,这也许应验了中国人一句俗话“编筐编篓重在收口”,年内完成既定目标是每一个施工人员的美好愿望!

  目前#1机组、外围系统已进入全面调试和部分投入运行阶段,如:#1锅炉8大风机联调完成;2008年09月23日#1锅炉第一阶段烘炉结束;2008年10月13日#1锅炉酸洗结束;#1汽机辅机单体调试完成;#1机油系统油循环完成;外围净水、化水、循环水系统及启动锅炉的调试工作已基本完成;工业废水、生活污水已进入联调阶段;燃油系统调试完成,并与2008年10月26日油罐开始进重油;煤系统输煤皮带联调完成;渣系统、除灰系统及石灰石系统的设备及管道安装工作正在完善中等。

  从实际的安装工作及调试结果来看,要完成#1机组年内移交的目标,关键是完善各个系统的安装工作。现在,#1机组的设备单体调试基本完成,但是汽轮机尚未进行盘车,发电机内压试验尚未进行,管道保温和锅炉保温正在收尾中,调试过程中发现的缺陷也在紧张的消缺中,#1锅炉预计在2008年10月28日进行点火冲管。上述安装工作需要及时完成才能满足#1机组年内移交的目标,对越南项目每一个施工人员来说依然任重道远!

  与此同时,#2机组的安装工作也在紧张进行过程中,#2机厂用电受电在2008年9月15日完成;#2汽机扣缸在2008年9月31日完成;#2机凝汽器灌水试验完成;润滑油系统管道已经进行油循环;#2锅炉水压已于2008年7月31日完成;辅机设备的安装工作已完成90%;烟风系统管道安装完成90%,附属管道安装完成80%;#2锅炉内部浇注料安装工作预计11月上旬完成等。

  #2机组要完成年内并网发电的目标,关键在于11月上旬#2锅炉烘炉周期和#2锅炉酸洗如期实施。同时,#2汽机管道的安装进度及润滑油系统、EH油系统、高压给泵油系统的油循环时间亦将成为该目标实现的重要影响因素。

  要实现越南项目年内双投目标,除需要完成、完善的安装施工任务外,还有许多其它制约因素,如:补供的设备缺件及时到施工现场时间;设备缺陷的处理;外协单位施工人员的素质和技术能力将对整个项目年内双投目标产生重要影响。从表面上看似乎外界影响因素多,但是本人认为项目部本身需要认真总结自己管理上不足之处,项目部管理人员的自身素质和技术能力也需要提高和进步,项目部职能部门切实和有能力进行“职能管理”工作。

  作为公司第一个EPC项目,“越南项目”的项目施工、项目管理、项目运作积累了许多实践经验,这对公司今后的发展会起一定的启示和改进。

 来源:上海电建一公司  作者:陆宁雷
