自从7月4日220KV升压站受电成功始,上海电建一公司涉外越南山洞电厂的安装施工随即进入全面单体调试阶段,这为年底“双投”创造了条件,也同时带来新的困难。
首先,近阶段相继完成了全厂中低压系统的受电工作,包括公用段、化水段、循环水泵段、输煤段、电除尘段及水源段等受电顺利完成。其次,#2锅炉7月31日水压试验成功。第三,从7月7日始全面进入“系统调试”阶段。现在已经完成外围系统绝大部分马达试转工作;化水车间调试基本完成,预计近日可以出水;循环水系统已经具备水压试验条件;启动锅炉整体调试进行中等。第四,#1锅炉正在进行保温及酸洗施工准备。

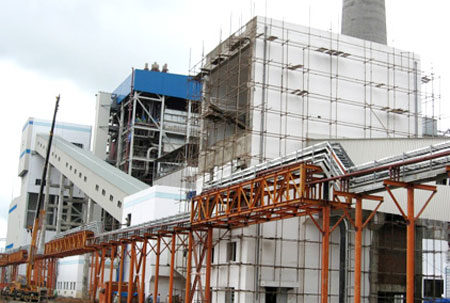

从表面现象看整个项目是已经全面开花,但是要完善各个系统施工依然需要时日。比如,#1机组的保温施工仅仅完成#1锅炉本体的保温工作,其它保温工作未能正常施工,而且部分保温材料依然未到施工现场!外围系统绝大部分马达试转工作已经完成,但是未进行联调。#1汽机辅机尚未进行调试。#1汽机润滑油系统正在油循环中。#1汽机高压给水泵油系统正在油循环中。除此已外,#1机组的锅炉酸洗、烘炉、冲管等需要大量工作要做,并需要一定的时间。年底#1机组发电将面临严重挑战。
与此同时,煤、灰、水及石灰石等外围系统正在施工完善中。#2机组本体施工正常安装中;厂房内#2汽机大部分管道材料依然未到施工现场,严重影响了安装进度和人力安排。
目前越南项目年内双投目标未变,需要完成、完善的安装施工任务依然许多。需要整个项目员工全力以赴、努力工作,抓住机遇、克服困难,实现“双投”的美好的愿望! |
